钢筋加工要点总结
钢筋进场如何加工?要点总结!
作者:而立居士发布时间:2022-05-24分类:施工技术浏览:1751评论:0

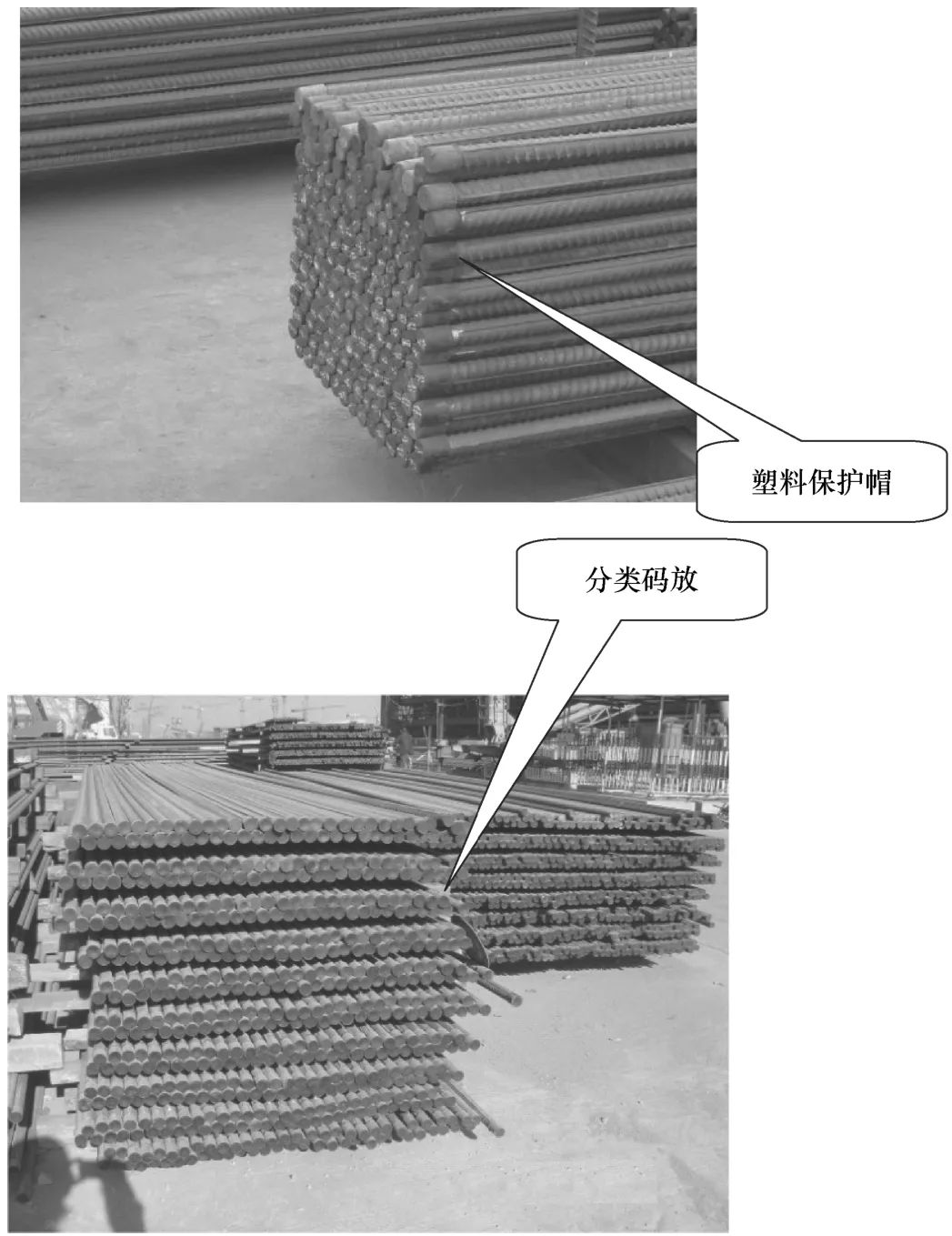

(3)应按级别、品种、直径、厂家等分垛码放,并挂标识牌,注明产地、规格、品种、数量、进场时间、复试报告单编号、质量检查状态(待检、合格、不合格)。

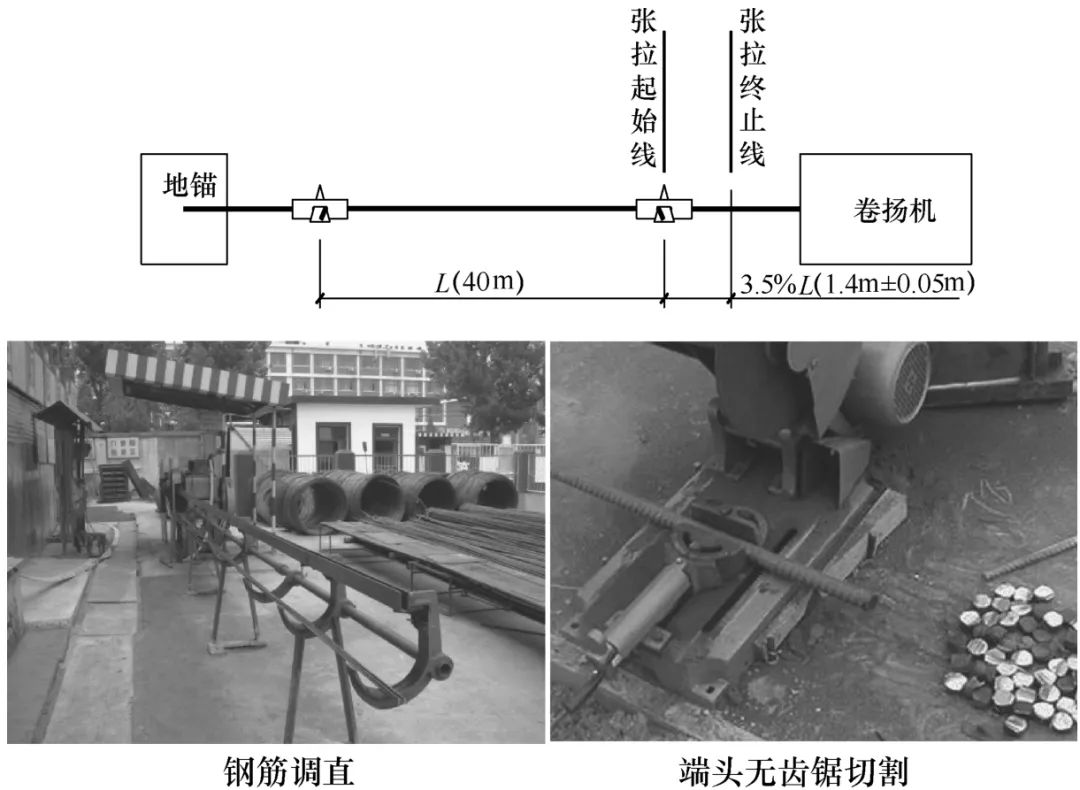

(3)用于机械连接、定位用钢筋应采用无齿据切割,保证端头平直,顶端切口无有碍于套丝质量的斜口、马蹄口或扁头.用于对焊、电渣压力焊焊接接头的钢筋,应将钢筋端头的热轧弯头或劈裂头切除。

(4)位于框架结构顶层端节点处的梁上部纵向钢筋和柱外侧纵向钢筋,在节点角部弯折处,当钢筋直径小于28mm时弯折处的弯弧内直径不应小于钢筋直径的12倍,当直径为28mm及以上时不应小于钢筋直径的16倍。

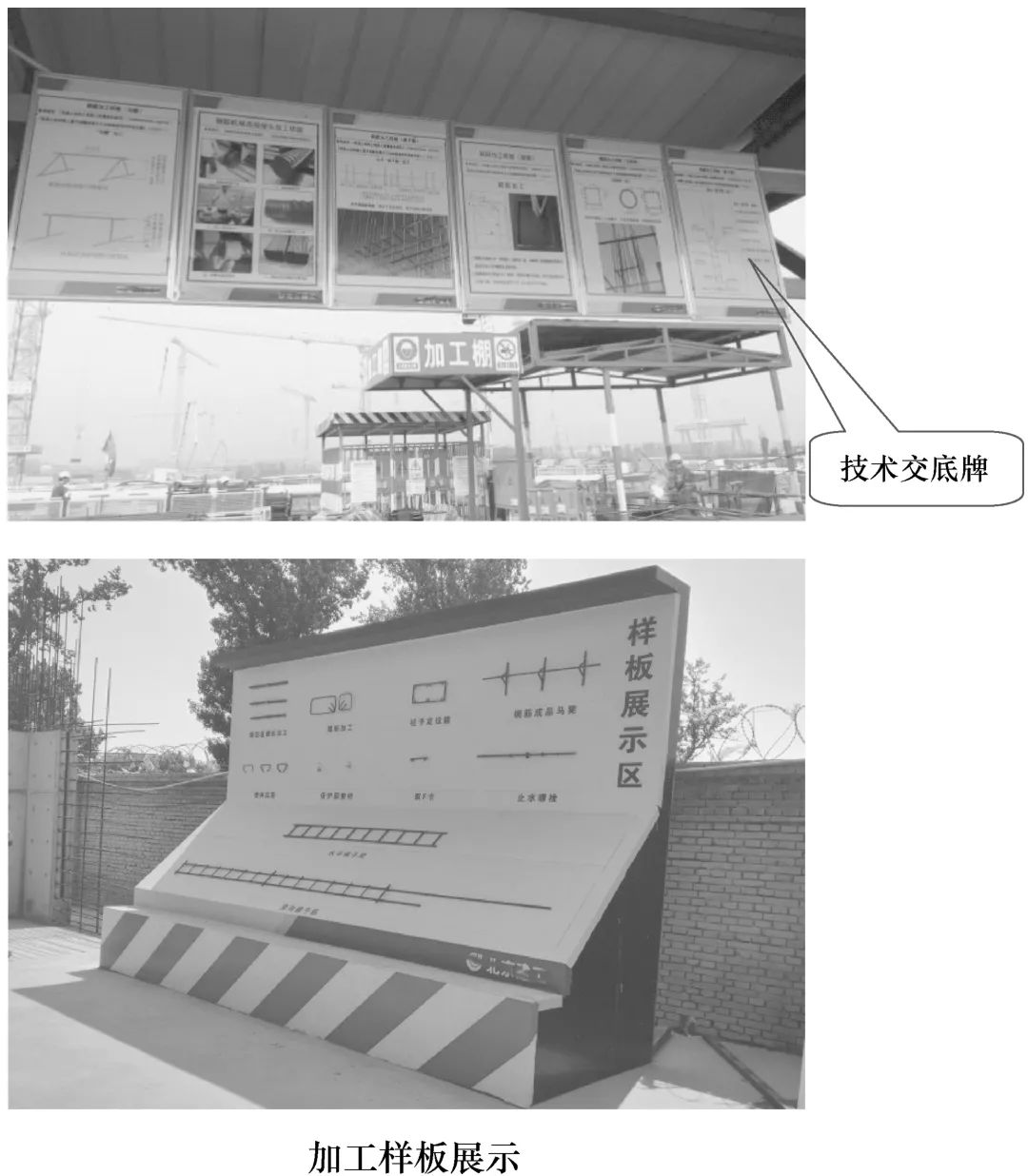

(2)加工前有详细的技术交底及加工翻样图,分别明示于各自的操作台前。

(2)半成品吊牌采用防水、防撕的耐用布质材料,牢固地绑扎在钢筋半成品上。

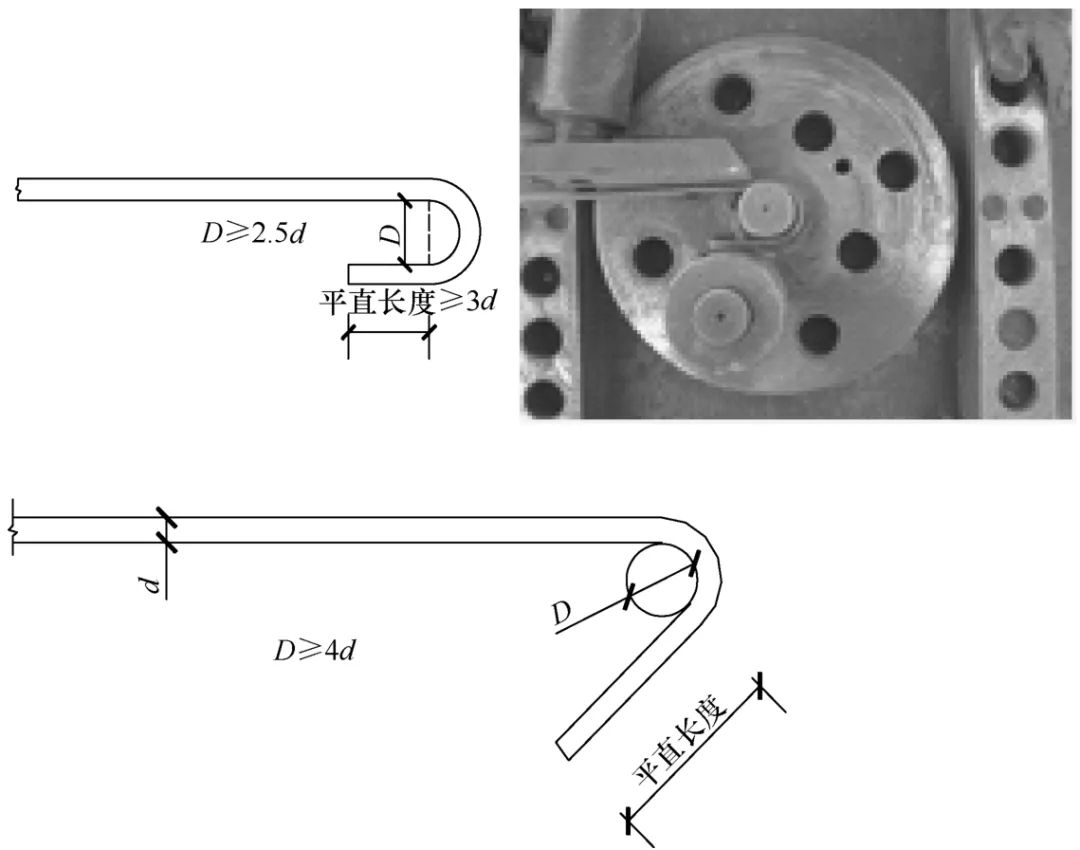

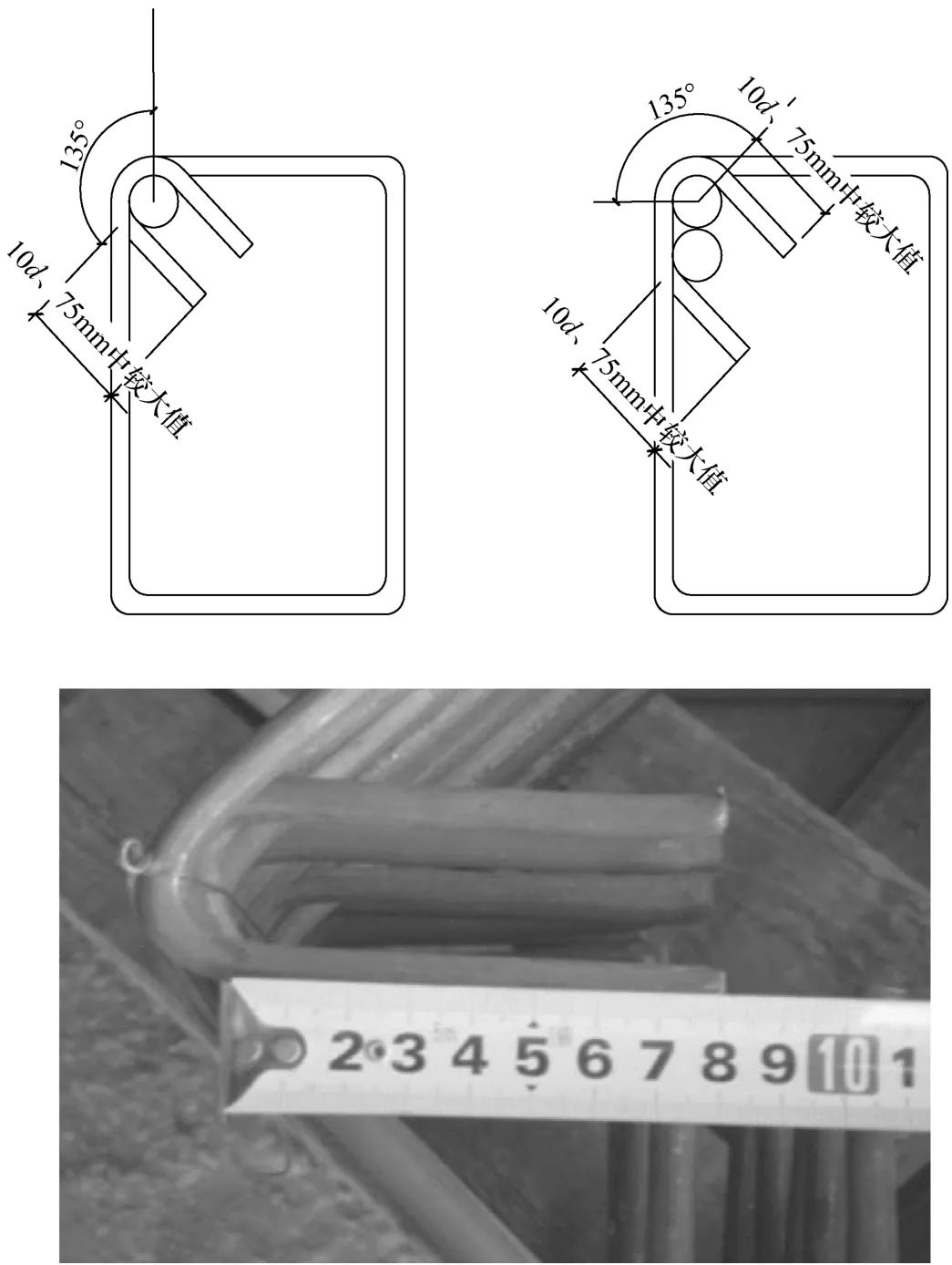

(2)箍筋两末端应加设135°弯钩,对有抗震设防要求的结构箍筋弯钩平直长度应≥10d且不应小于75mm。

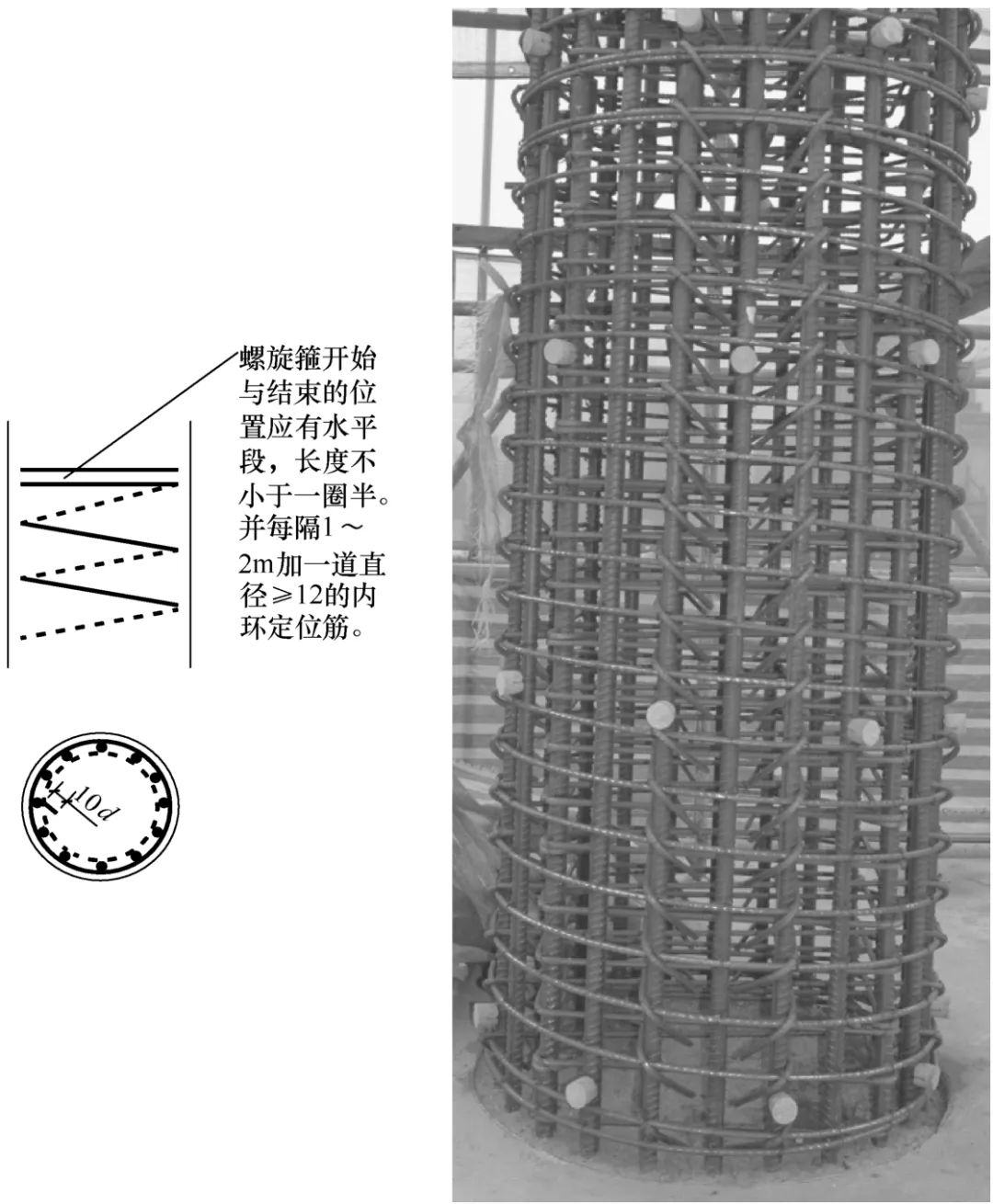

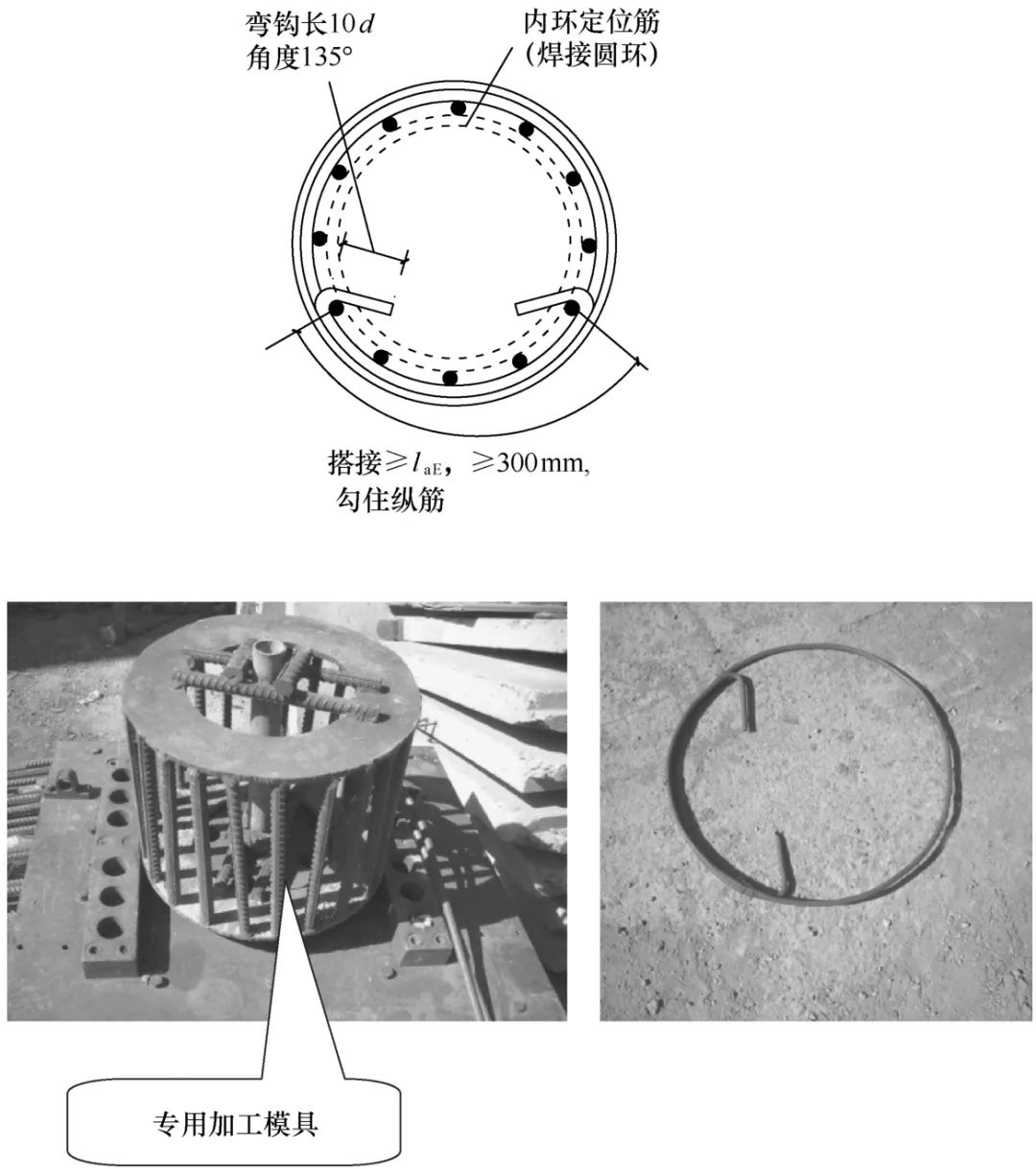

(2)每隔1一2m 加一道直径≥12的内环定位筋。

(2)位于主筋搭接范围内的箍筋弯曲直径应增加一个主筋直径。

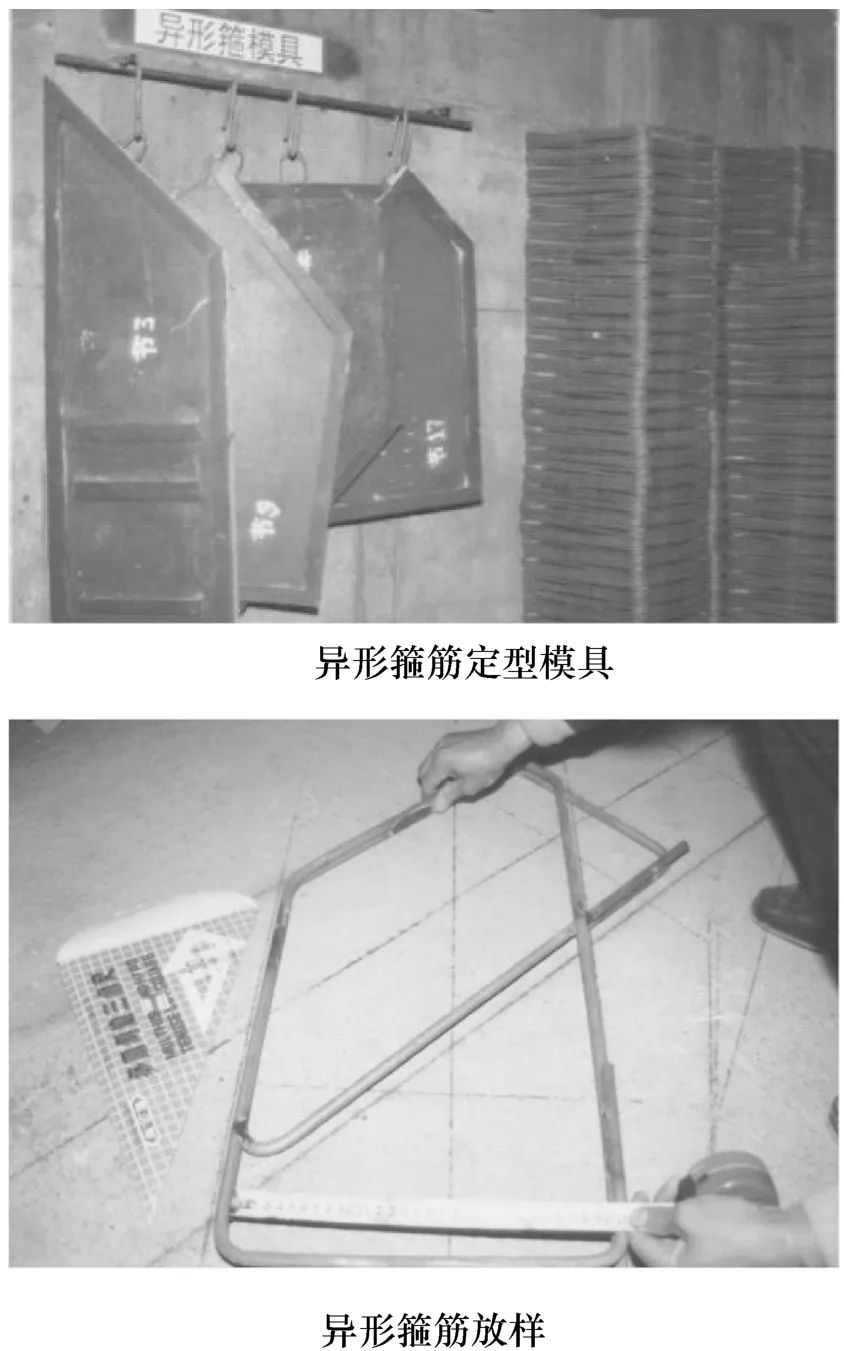

(2)对于异形箍筋的加工进行放样制作。

(3)用于对焊、电渣压力焊焊接接头的钢筋,应将钢筋端头的热轧弯头或劈裂头切除。

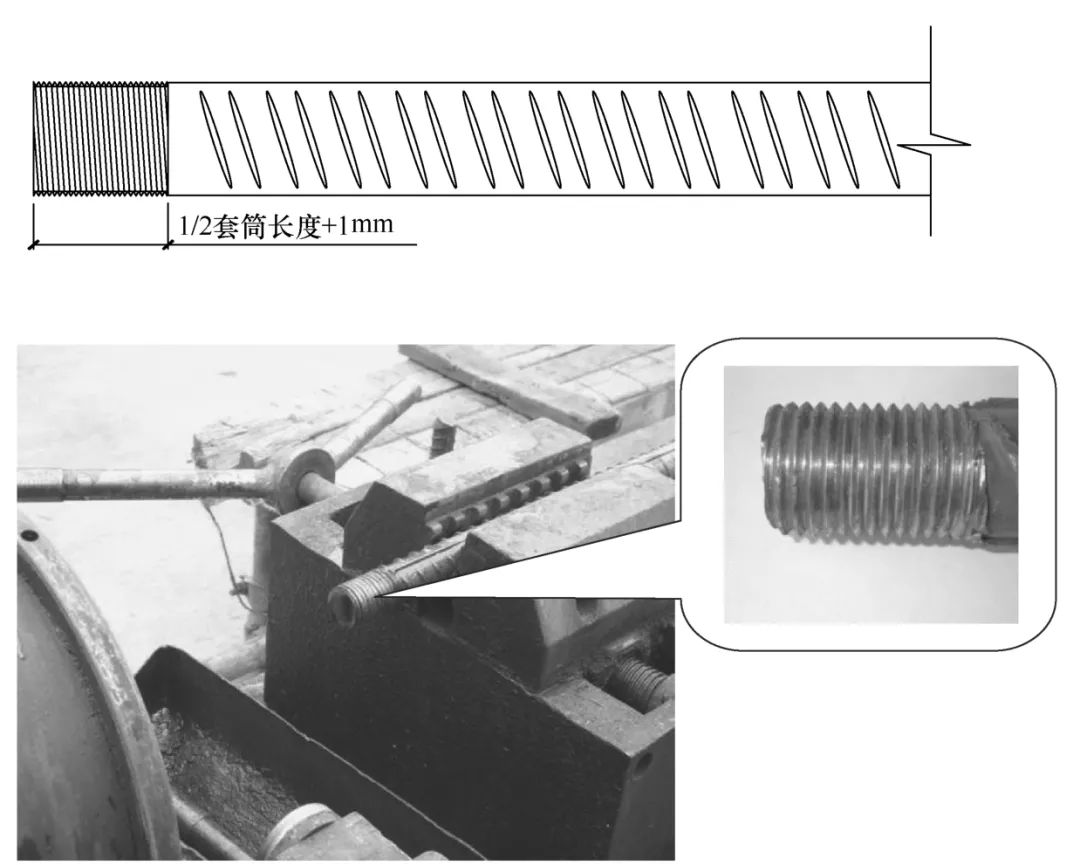

(3)丝扣的有效长度为套筒长度的1/2+1mm。

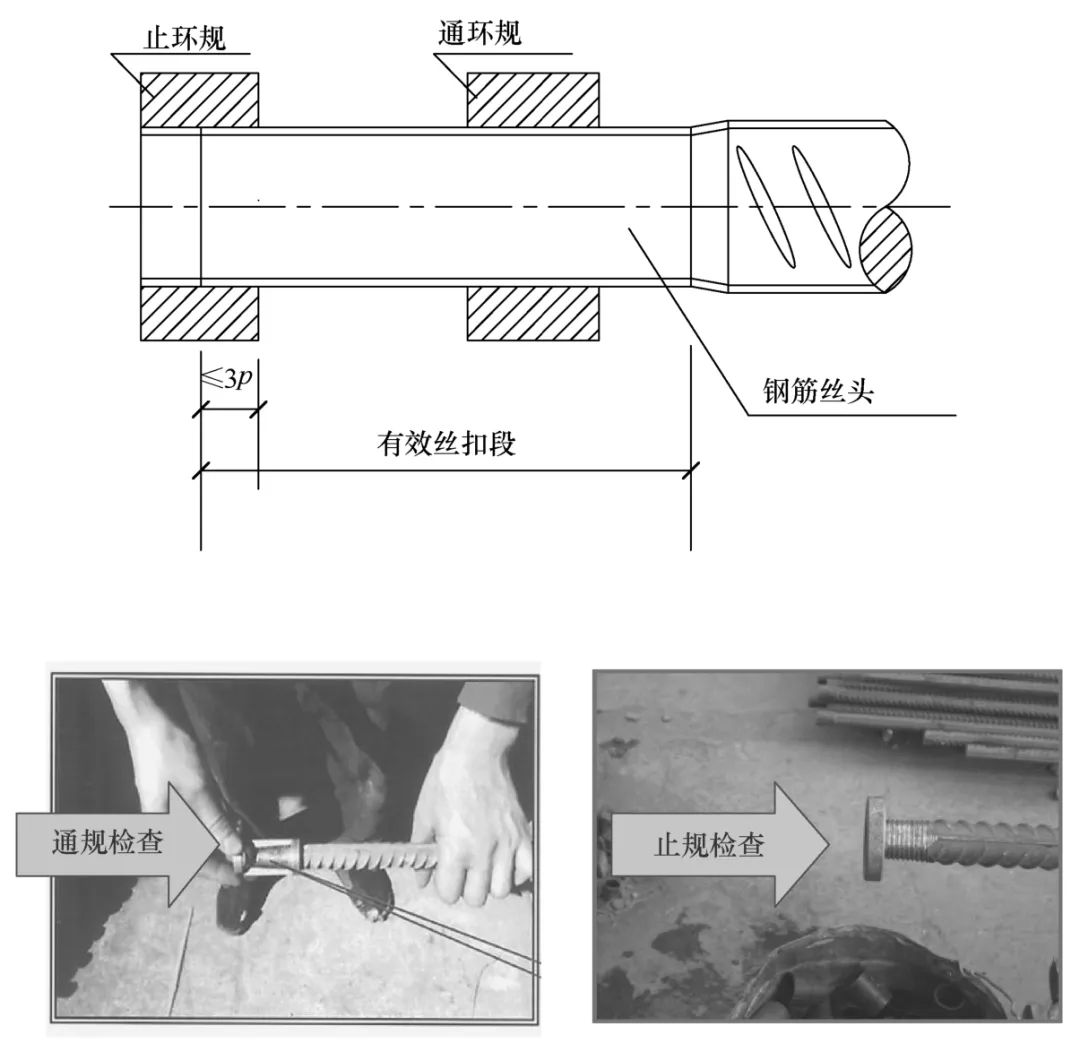

(2)钢筋丝头螺纹的有效旋合长度用专用丝头卡板检测,允许偏差不大于1p。

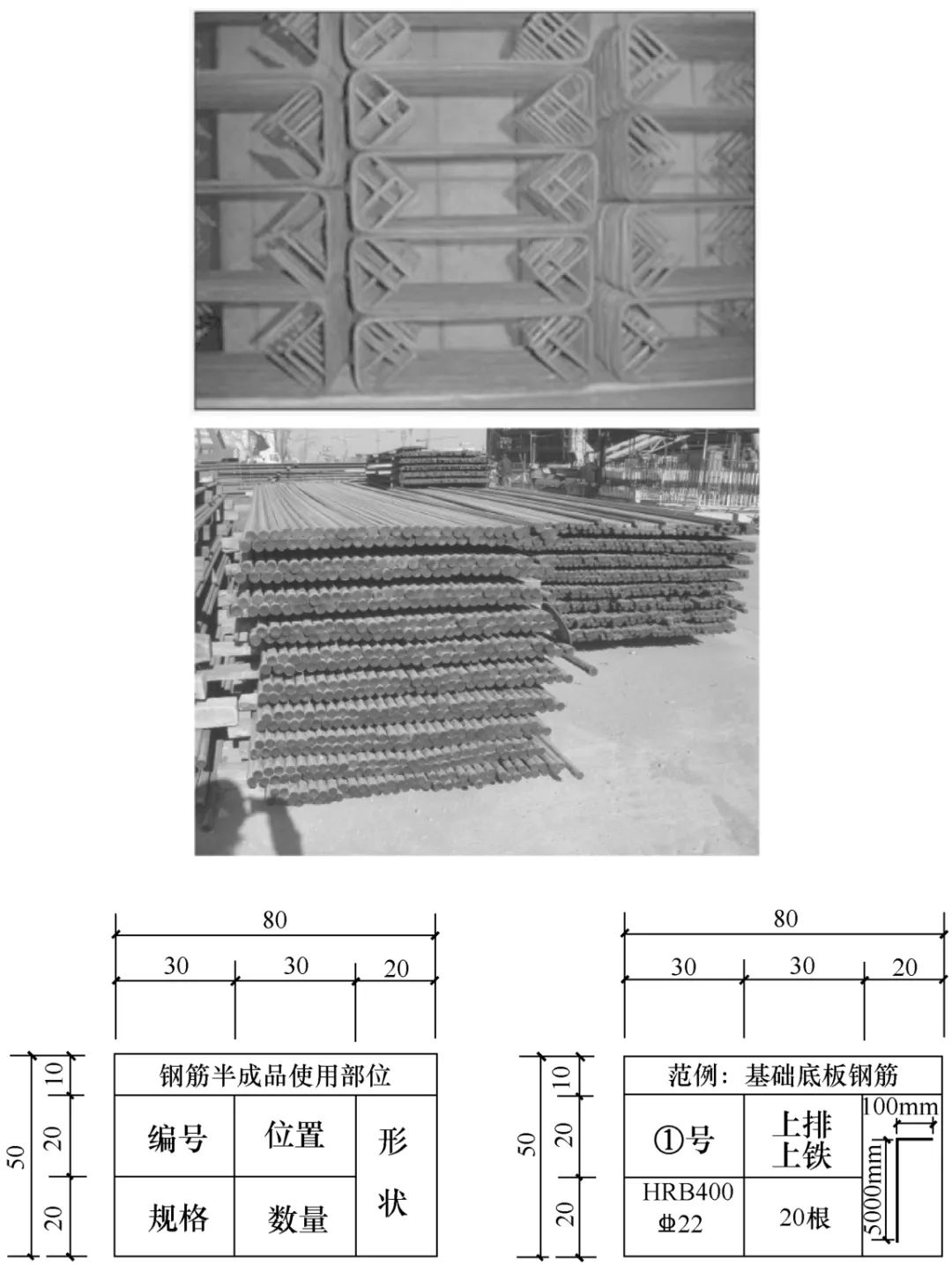

(2)半成品按规格及使用部位分类码放。

本篇文章来源于微信公众号: 建筑工程鲁班联盟
相关推荐
欢迎 你 发表评论:
- 施工技术排行
- 公益广告(请勿拦截)
-
- 最近发表
-
- 关于组织开展2026年度公路水运工程质量检测机构及在建高速公路项目工地试验室比对试验的通知
- 山东省住房和城乡建设厅关于做好2026年度工程建设标准和标准设计宣讲工作的通知
- 关于进一步加强工程建设领域实名制考勤与工资支付管理的通知
- 钢结构计算公式表格(收藏·常用)
- 解读GB 8624-2025与GB 46520-2025:建筑保温材料燃烧性能“怎么选等级、怎么做检验”
- 勘察设计资质常见问题
- 建筑业企业资质常见问题
- 济南市住建局关于落实住房城乡建设部《建筑施工企业、工程项目安全生产管理机构设置及安全生产管理人员配备办法》的通知
- 济南市住房和城乡建设局关于印发关键岗位人员到岗履职操作指南(企业端)的通知
- 济南市住建局关于做好2026年度第一批建筑施工企业安全生产管理人员考试报名工作的通知
- 信息统计
-
- 文章总数:1619
- 页面总数:10
- 分类总数:44
- 标签总数:11
- 评论总数:179
- 浏览总数:2530975

微信扫一扫,打赏作者吧~
