喷淋安装的12项要点,你们做的规范吗?
作者:而立居士发布时间:2021-09-10分类:施工技术浏览:1420评论:0
喷淋怎么安装才规范呢?本文总结了安装的基本要求及注意事项,并且基于工程示例分享了12项要点,以供大家参考借鉴,在施工中注意对照。
喷淋头安装基本要求
1)喷头应居中安装(与装饰吊顶排版配合),与灯、烟感等成行成线。

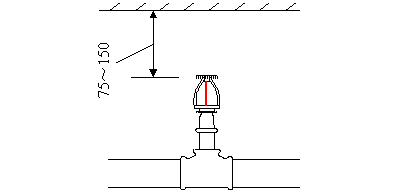

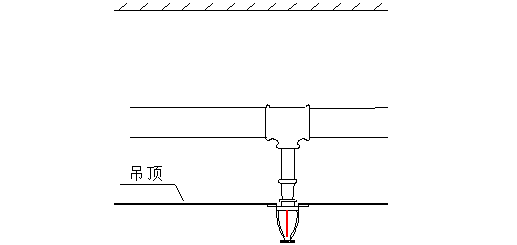

2)直立型、下垂型标准喷头溅水盘与顶板的距离为75~150mm。
3)喷头装饰盖、罩应紧贴吊顶。
4)喷头臂(单、双)应统一纵向或横向安装。
5)大空间成排喷头安装成行成线。

喷头与灯具、烟感、风口应该成排成线

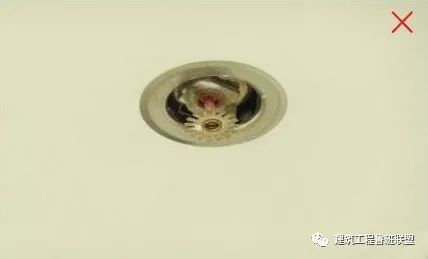

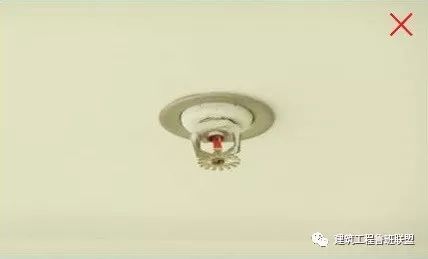

喷头安装长度过短

喷头安装长度过长

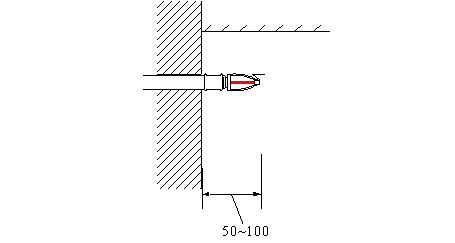

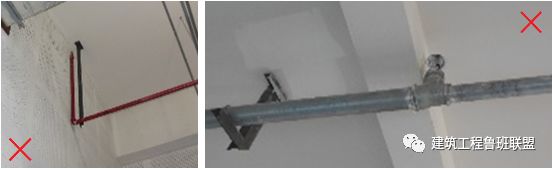

喷头安装离墙/梁太近
喷淋头安装注意事项
1)喷头安装前应与精装天花吊顶布置图对照,优化喷头安装点位,防止与烟感、灯具、喇叭等装置冲突。
2)明确精装吊顶面基准线和标高线,在龙骨调整定位后,测量喷头短管的长度并安装,防止短管过长或过短。

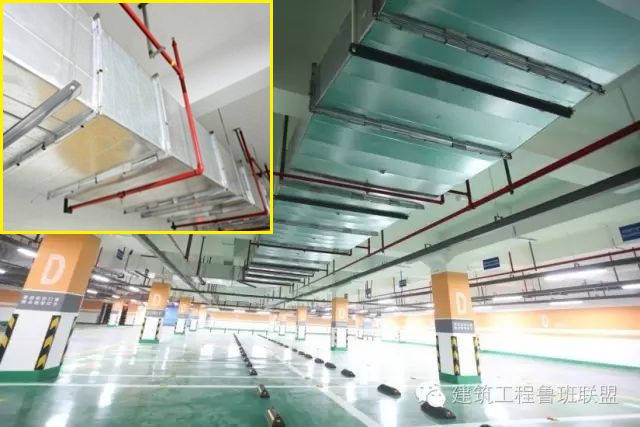

3)天花吊顶喷头开孔由精装施工单位负责。

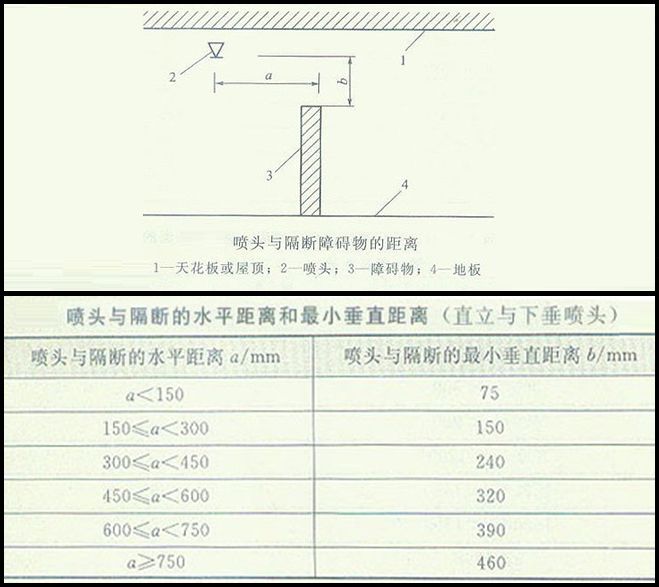

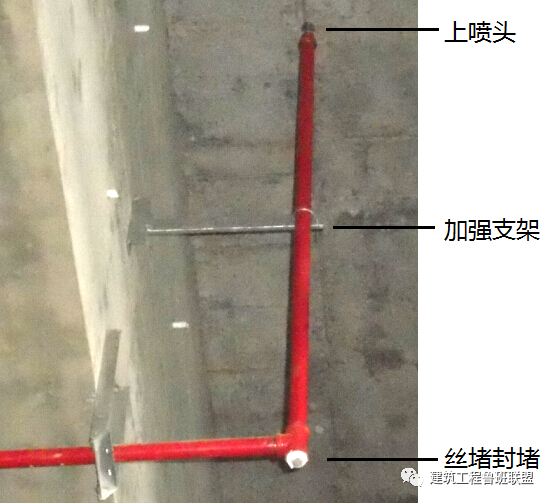

· 当喷头安装在不到顶的隔断附近时,喷头与隔断的水平距离和最小垂直距离应符合下表的规定:

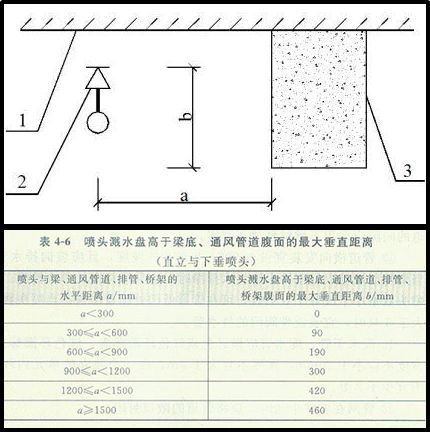

· 当喷头溅水盘高于附近梁底或宽度小于1.2m的风管、排管、桥架腹面时,喷头溅水盘高于梁底、风管、排管、桥架腹面的最大垂直距离应符合下表的规定:

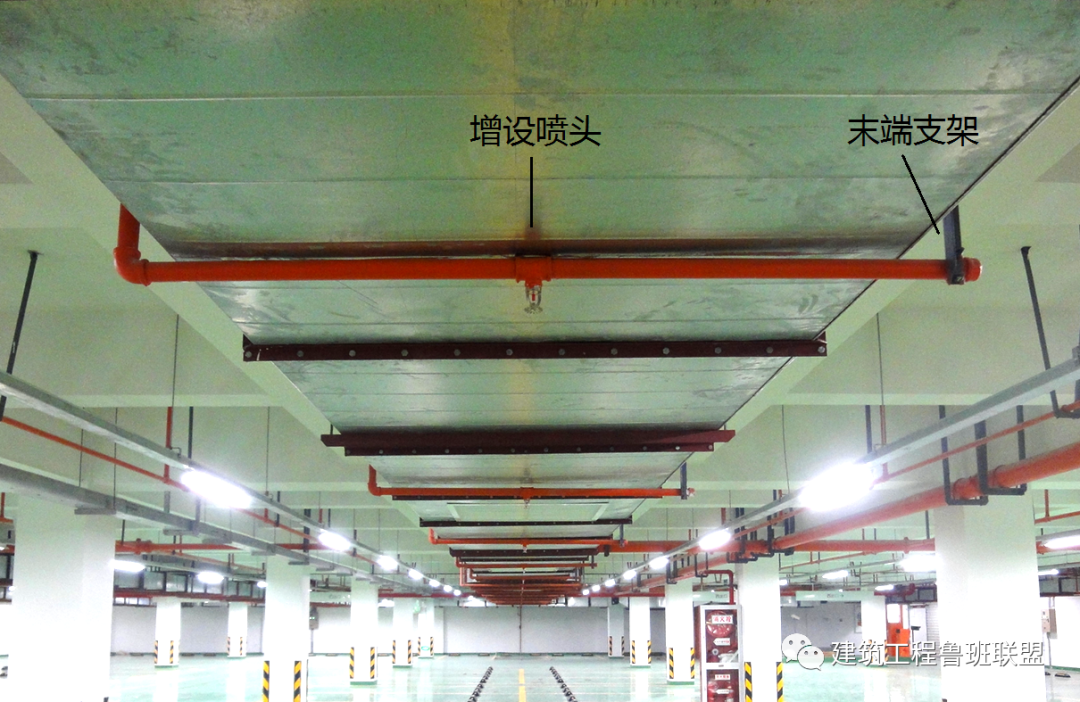

· 当梁、风管、排管、桥架宽度大于1.2m时,增设的喷头应安装在其腹面以下部位。

下面基于工程示例
总结喷淋安装的12项要点

本篇文章来源于微信公众号: 济南工程
- 上一篇:标准物质的管理常见12问,务必收藏。
- 下一篇:建筑幕墙成本控制要点分析
相关推荐
欢迎 你 发表评论:
- 施工技术排行
- 公益广告(请勿拦截)
-
- 最近发表
-
- 不踩评审红线!实验室体系运行必备记录全梳理
- 山东省住房和城乡建设厅关于山东德鑫检测技术有限公司等2家机构不予行政许可决定的公告
- 山东省市场监督管理局关于2025年资质认定检验检测机构能力验证(第二次)结果的通报
- 关于济南市2025年度建设工程职务中级、高级评审委员会评审通过人员 异议期公示的通知
- 山东省住房和城乡建设厅关于发布《山东省住房城乡建设科技成果评价导则》的通知
- 市场监管总局办公厅关于印发《市场监管总局检验检测机构资质认定评审人员管理办法实施细则》的通知
- 关于举办2025年度工程勘察设计质量管理小组活动成果大赛的通知
- 山东省住房和城乡建设厅关于发布《山东省建设工程消防设计审查验收疑难解析2.0》的通知
- 关于公开征求《关于进一步加强房屋安全鉴定行业管理工作的通知(征求意见稿)》意见的通知
- 人员监督、人员能力监控的9个典型问题
- 信息统计
-
- 文章总数:1563
- 页面总数:10
- 分类总数:44
- 标签总数:11
- 评论总数:138
- 浏览总数:2129538

微信扫一扫,打赏作者吧~
